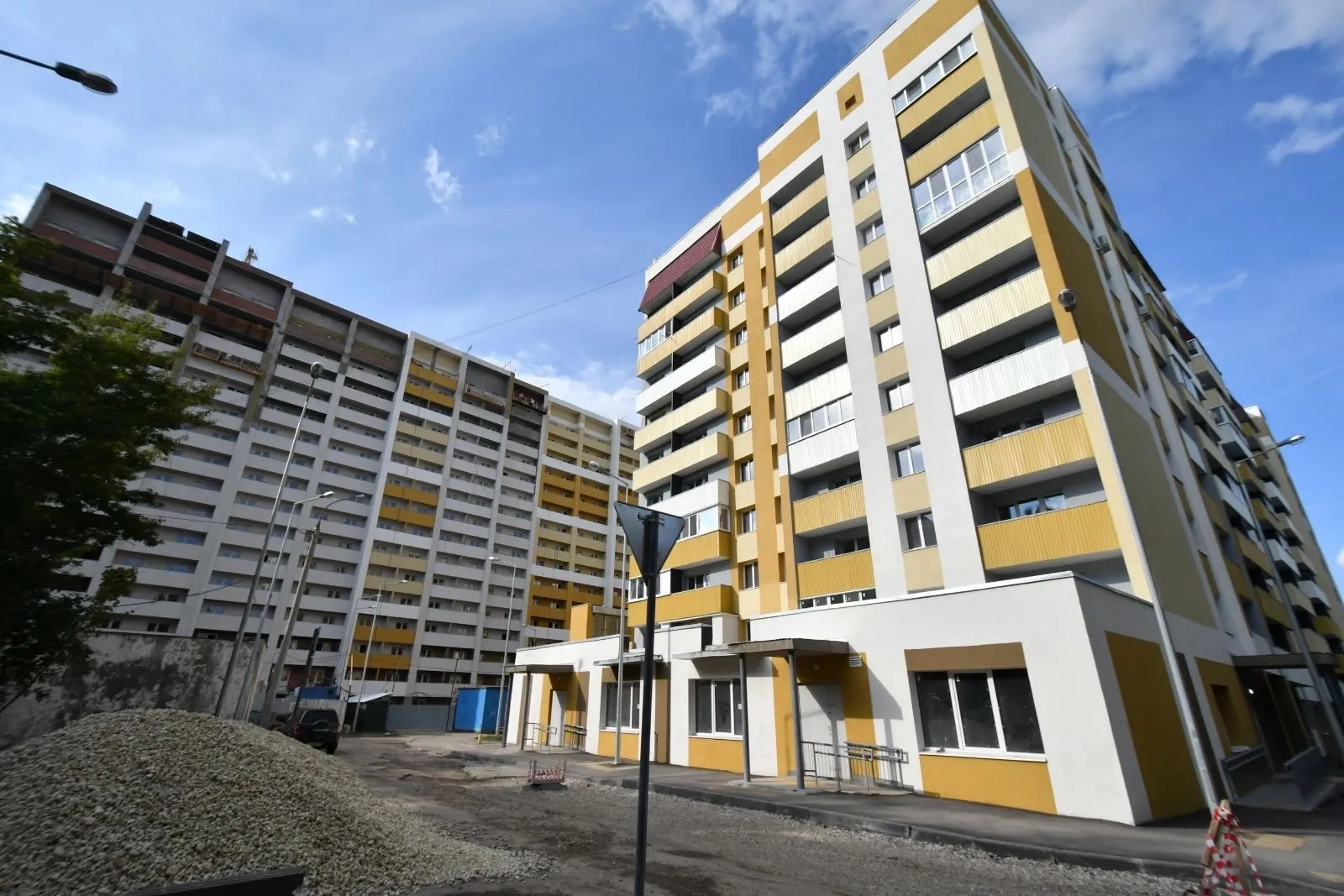

Дом №7а на 18-м километре Московского шоссе выглядит практически готовым. Здесь, по словам представителя подрядной организации, к концу августа планируют завершить отделку фасадов, в течение сентября благоустроить прилегающую территорию и к концу октября полностью закончить выполнение строительно-монтажных работ.
Юлия Рубцова

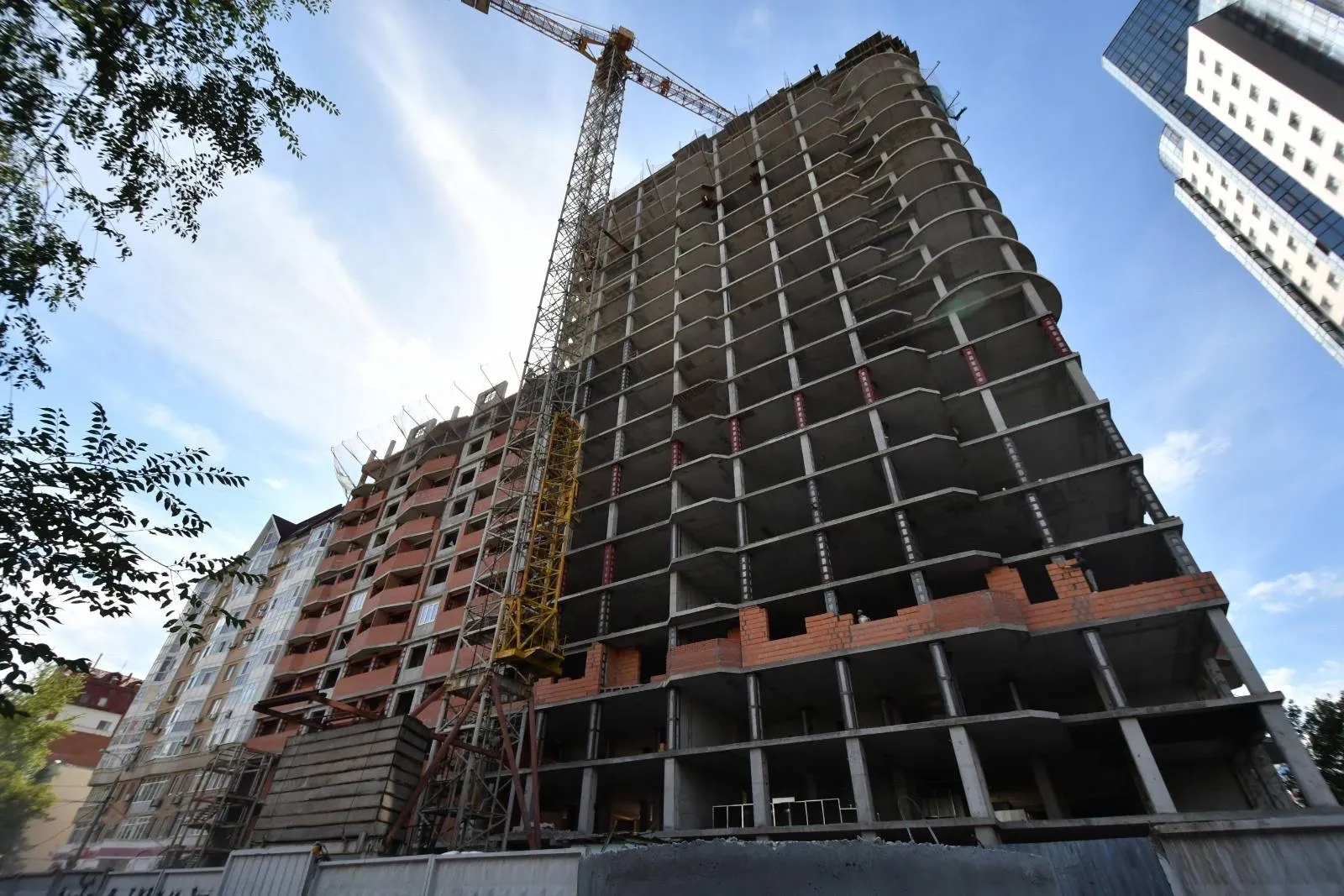

По словам Виктора Кудряшова, наиболее проблемным из проверенных является объект на Димитрова, 74а.
- Первая очередь этого дома будет сдана в самое ближайшее время, уже в августе этого года. А вот вторая очередь была принята фактически в аварийном состоянии. Дом строили с грубейшими нарушениями технологии. Сейчас здесь активно идут укрепительные работы по проекту, который прошел экспертизу. Этот объект планируют сдать в конце ноября нынешнего года, - пояснил первый вице-губернатор.
Юлия Рубцова
Комиссия также проверила ход строительства зданий на Черемшанской, 160/1, где работы идут в соответствии с графиком, и в старом центре Самары - на Садовой, 170.
- Дом на пересечении Садовой и Вилоновской - это самый старый объект обманутых дольщиков в Самарской области, ему уже более 20 лет, - напомнил глава кабмина. - Здесь работы идут активно, четвертая секция почти завершена. Потребуется еще месяц-полтора, чтобы полностью закончить ее строительство, запустить и протестировать отопление.
Юлия Рубцова
По словам экспертов, на второй и третьей секциях, где нужно было укрепить более 1200 колонн, стянув их металлическим каркасом, стройка также идет полным ходом. Сейчас укрепили уже около 800 колонн. Кроме того, в совокупности нужно надстроить еще 11 этажей на разных секциях. По словам Виктора Кудряшова, ориентировочный срок сдачи этого объекта - конец следующего года.
Подводя итоги выезда, первый вице-губернатор отметил:
- В прошлом году нам удалось сократить список проблемных объектов в области на 31 дом. На начало этого года в перечне оставалось 11 таких адресов, сейчас их уже восемь и в самое ближайшее время - в течение месяца - мы уменьшим этот список еще на два объекта. Останется шесть зданий, которые находятся в активной стадии строительства. Все работы идут в графике, и нет никаких сомнений, что мы до конца года справимся с задачей, которую поставил губернатор Дмитрий Игоревич Азаров.
