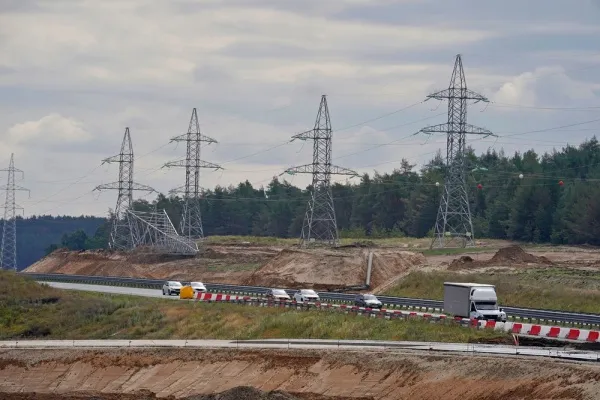

Плетут сети: энергетики завершают свою часть работы по Волжскому мосту и трассе в обход Тольятти

Ход работ по реконструкции воздушных линий электропередачи в районе села Зеленовка около транспортной развязки, которая свяжет трассу М5 с Волжским мостом, обсудили в понедельник, 17 июля. На объекте состоялось выездное совещание с участием представителей ПАО "Россети Волга", АО "КК "Обход Тольятти" и подрядных организаций

Плетут сети: энергетики завершают свою часть работы по Волжскому мосту и трассе в обход Тольятти Фото: Андрей Савельев


И.о. директора филиала ПАО "Россети Волга" – "Самарские распределительные сети" Денис Чучулин рассказал, что энергетики уже выполнили монтаж фундаментов, собрали шесть металлических опор для переустройства участка воздушной линии электропередачи 110 кВ Азот-Комсомольская, Левобережная-2. Также идет переустройство линии 110 кВ ТоАЗ-5,6. После его завершения дорожники смогут продолжить строительство развязки над трассой М5 "Урал".

Осмотрев площадку, генеральный директор "Россетей Волга" Александр Гаврилов отметил, что развязка "Обход Тольятти" - один из важнейших объектов в Самарской области.

- Еще в начале марта губернатор Дмитрий Игоревич Азаров поставил энергетикам задачу в кратчайшие сроки помочь дорожникам, перенести световые опоры, чтобы все принятые проектные решения были реализованы. Работы на этом объекте выполнены на 90 процентов. Для энергетиков огромная ответственность - работать здесь на протяжении всего цикла, от техприсоединения первой строительной площадки до переустройства линий электропередачи, - прокомментировал руководитель предприятия.
Общая протяженность переустраиваемых воздушных линий составит почти 12 км, стоимость работ - более 180 млн рублей. С энергетиками дорожники взаимодействуют на 25 участках, 11 из которых полностью завершены. Остальные планируется сдать до середины августа – с опережением графика.
- Перед началом реализации проекта мы согласовали с системным оператором отключения линий, предусмотрели схемы резервного питания, чтобы потребители в полном объеме получали надежное и качественное энергоснабжение, - подчеркнул Александр Гаврилов.
Заместитель генерального директора компании "Обход Тольятти" Александр Афанасьев рассказал о ходе дорожного строительства. Сейчас специалисты заняты путепроводом и самой развязкой на стыке с трассой М5. Ее длина - 99,3 км, асфальт уложили уже на 80%.
- В нынешнем году мы должны полностью завершить дорожную часть, - заверил он. - Ускорение сроков работ со стороны "Россетей" дает нам возможность более интенсивно работать на этой развязке и в других местах, где идет перенос электрокоммуникаций.
